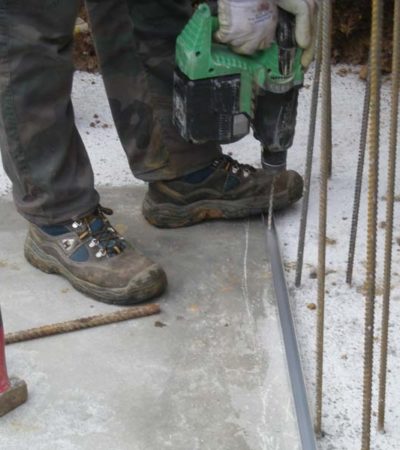

7. Binario 7. Binario Posizionamento e fissaggio di una guida in alluminio con profilo “ad U” per allineamento struttura

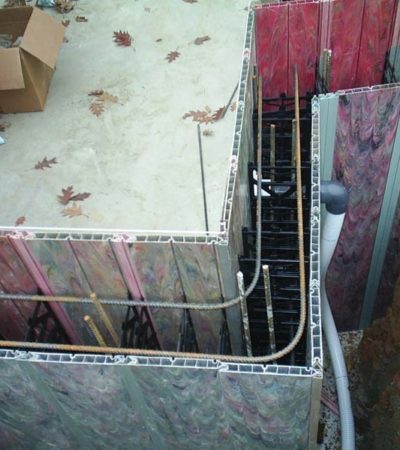

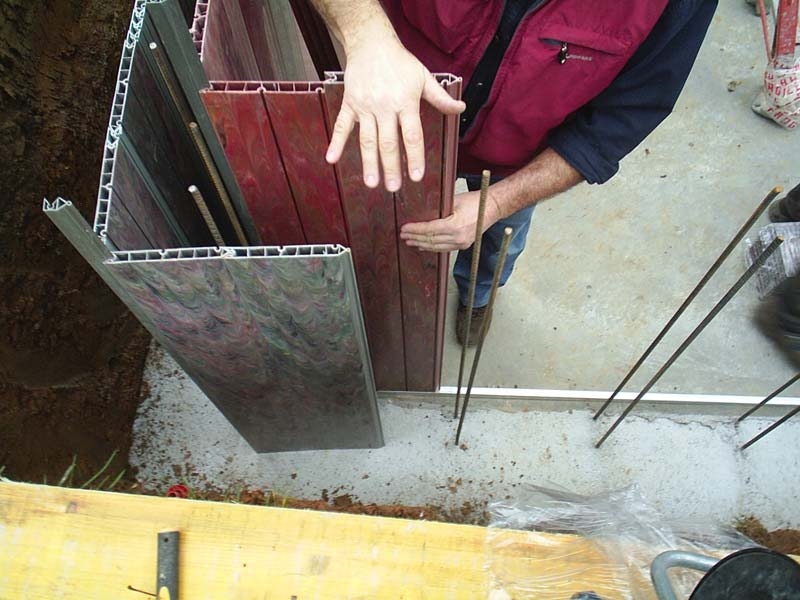

9. Montaggio struttura 9. Montaggio struttura Particolare di assemblaggio struttura: noterete che le pareti di MODULFLEX® vengono unite tra di loro con un distanziale denominato baionetta di altezza costante (cm.29) sul quale vengono alloggiati 2 ferri zigrinati lungo tutti i muri perimetrali

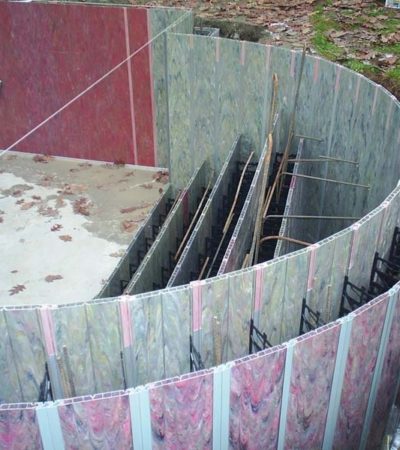

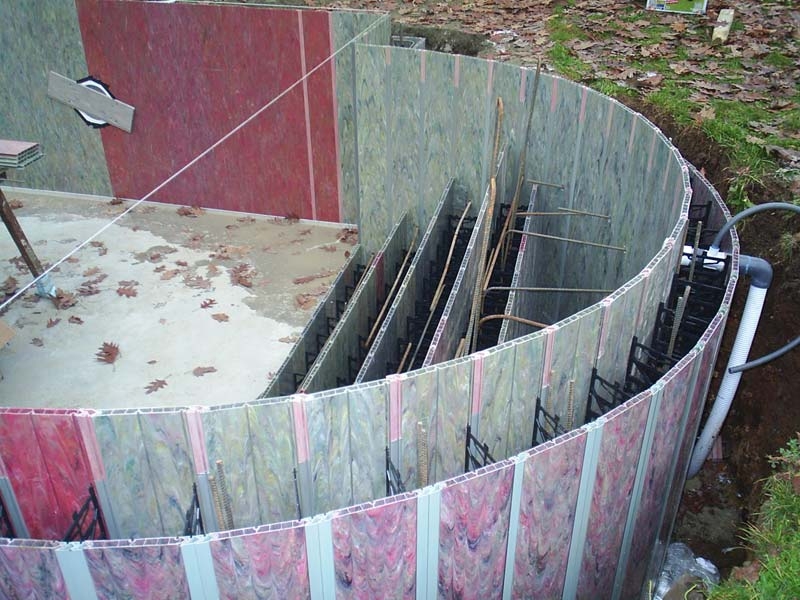

10. Costruzione scala romana 10. Costruzione scala romana La scala viene realizzata ed integrata nella struttura

11. Predisposizione accessori 11. Predisposizione accessori Taglio pannello per alloggiamento degli accessori (skimmer, bocchette, fari)

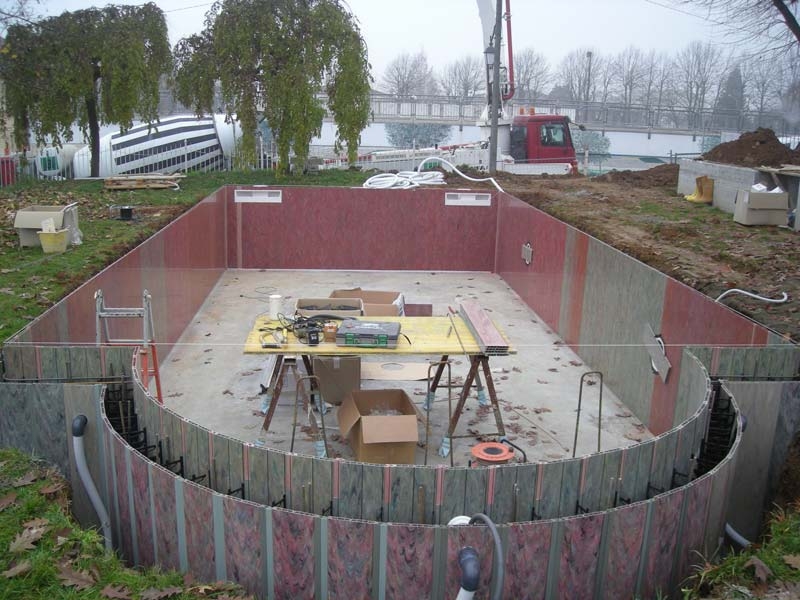

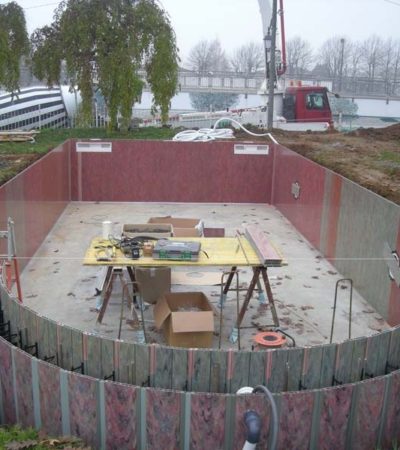

13. Struttura finita 13. Struttura finita La realizazzione della struttura è terminata, tempo impiegato: 1 giorno con il lavoro di 2 persone

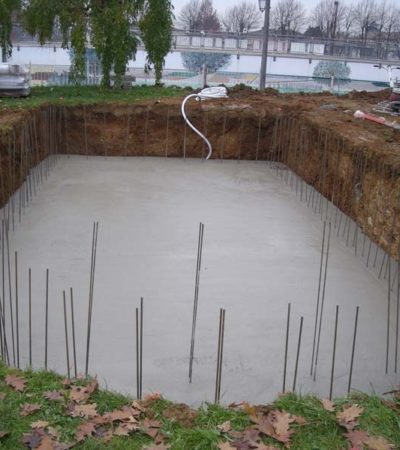

14. Getto pareti 14. Getto pareti Getto pareti con cemento a dosaggio adeguato, noterete che ad una distanza di circa cm.50 vengono posizionati in verticale barre di ferro zigrinato di altezza variabile al fine di poter “legare” il solarium alla struttura

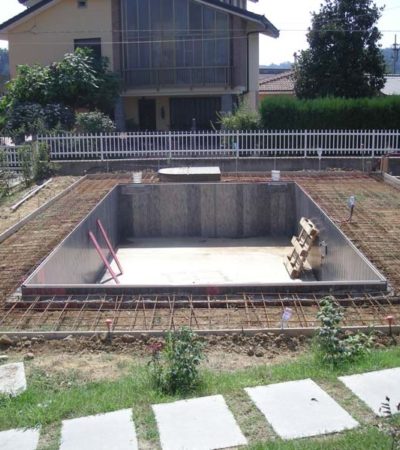

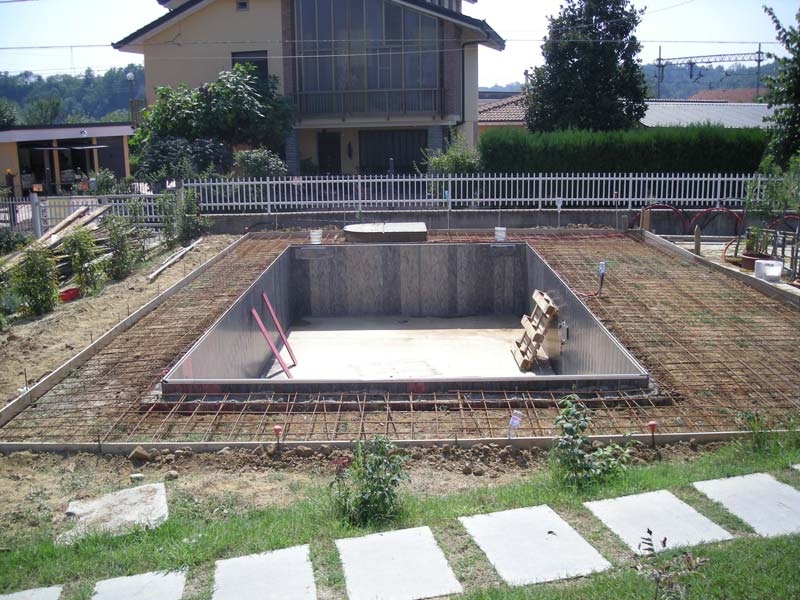

15. Solarium 15. Solarium Reinterro, piegatura ferri di ripresa, preparazione ferro e quote cemento per getto solarium

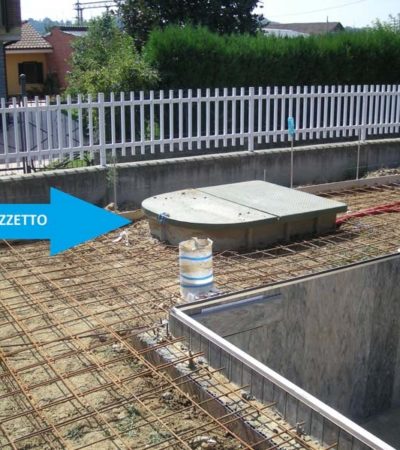

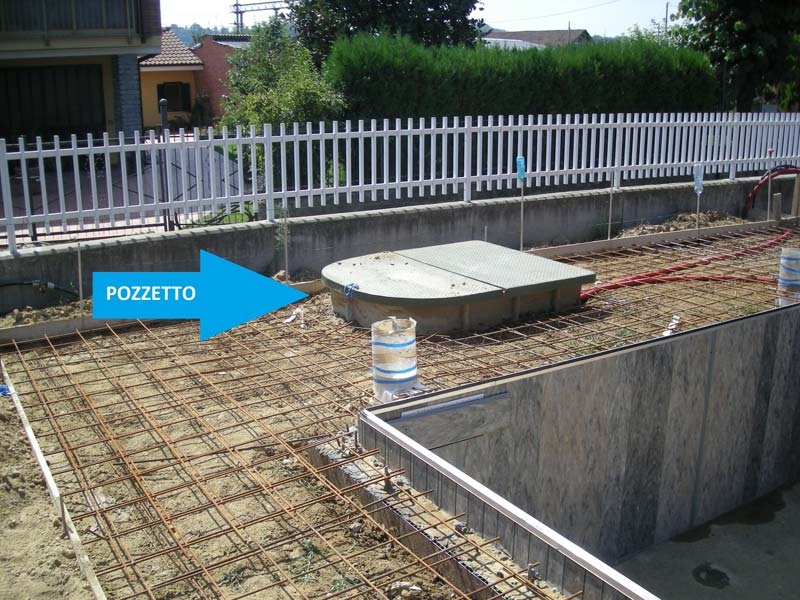

16. Pozzetto 16. Pozzetto Pozzetto in VTR preassemblato contenente: Filtro, Valvola selettrice a 6 vie,Pompa completa di cestello di pulizia, kit di collettori di Mandata e Aspirazione con Valvole di chiusura indipendenti e quadro elettrico

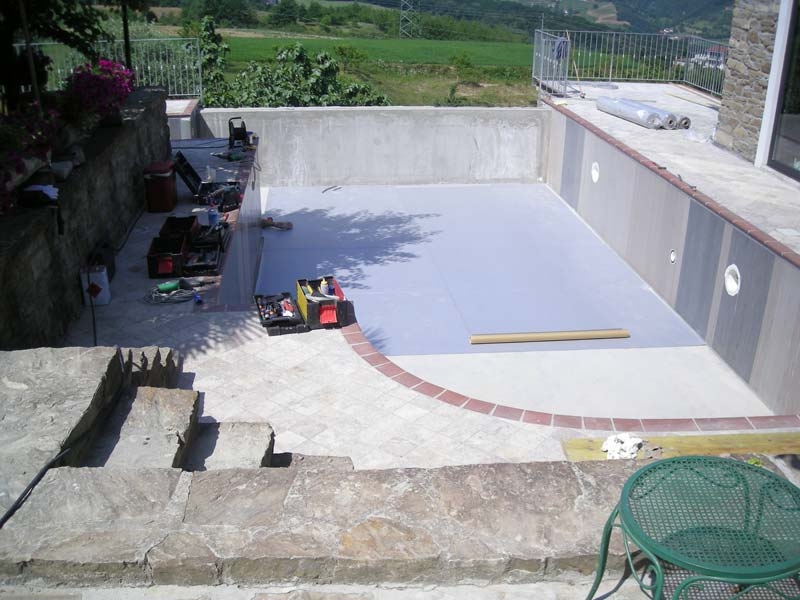

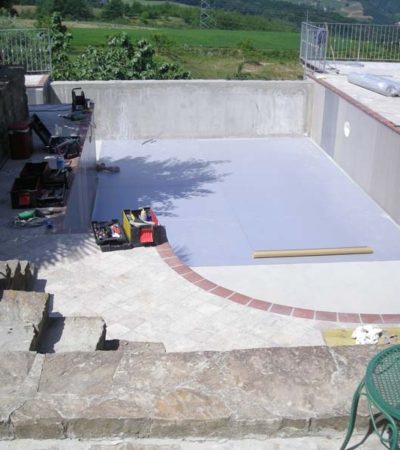

18. Rivestimento 18. Rivestimento Posa e tassellatura telo PVC armato spessore mm 1.5 sul fondo piscina
